令和8年熊本地震にて被災された皆様に心よりお見舞い申し上げます。
被災後の八代市公共下水道・農業集落排水・公共浄化槽等に関する状況をご報告します。
※令和8年9月1日時点
公共下水道
下水道管路については、ご家庭の排水設備または敷地内に設置させていただいている公共桝に異常がなければ、下水道は利用されてもかまいません。詳細は資料をご確認ください。【資料】
下水使用確認(PDF:427.9キロバイト)
公共下水道施設の被災状況ですが、全国の相互支援ルール(下水道事業における災害時支援に関するルール)に基づく他自治体の支援を頂きながら点検・応急復旧作業及び本復旧に向けた調査を行い、8月末で調査を終了しております。今後は、調査結果を踏まえ、10月から始まる国の査定を受けた後、実施設計を行い、順次、災害復旧工事を発注して参ります。
〇管路施設の被災状況:2次調査の結果、24.5kmの被災が確認されました。 ※下水道の利用は問題ありません。
【下水道対策本部長】熊本県下水環境課長
※延べ400人の支援を頂いた県・市の皆様、調査会社の皆様に心より御礼申し上げます。
【0次調査(8月4日終了):マンホールの浮上等、路面の異状を確認して行う1次調査箇所抽出のための簡易調査)】461.1km
※福岡県・大分県・沖縄県・熊本市・鹿児島市・古賀市・西海市・佐世保市・佐伯市・うるま市・宜野湾市・名護市
【1次調査(8月6日終了):マンホールを開けて行う路上からの詳細調査】190km
※福岡県・大分県・沖縄県・熊本市・鹿児島市・古賀市・西海市・佐世保市・佐伯市・うるま市・宜野湾市・名護市
【2次調査(8月6日~8月28日):管内カメラ調査】35.2km
※熊本市・北九州市
【資料】国土交通省発表
(外部リンク)
【資料】点検・応急復旧作業及び本復旧に向けた調査の詳細については以下をご確認ください。※熊本市資料
8.06時点(1次調査完了)(PDF:966.7キロバイト)
8.11時点(2次調査状況)(PDF:1.03メガバイト)
・雨水管路被災による県道八代港大手町線の陥没対応について
8月21日(金曜日)に発生した雨水管路被災による県道八代港大手町線での陥没について、皆さまには多大なるご迷惑とご不便をお掛けしております。
8月31日(月曜日)に応急復旧工事が完了し、県道は開放されておりますのでお知らせいたします。

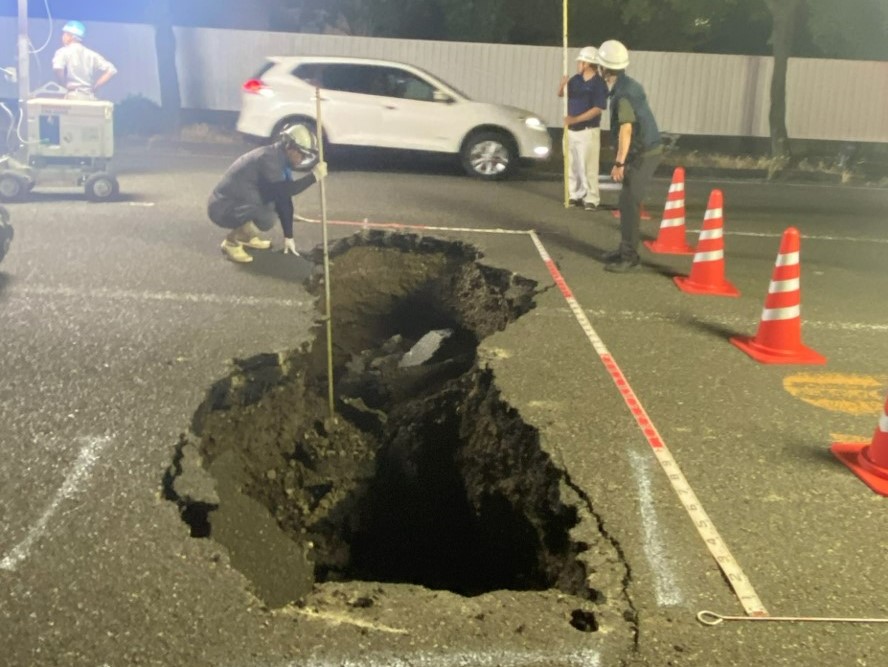

8月21日(金曜日)陥没調査状況

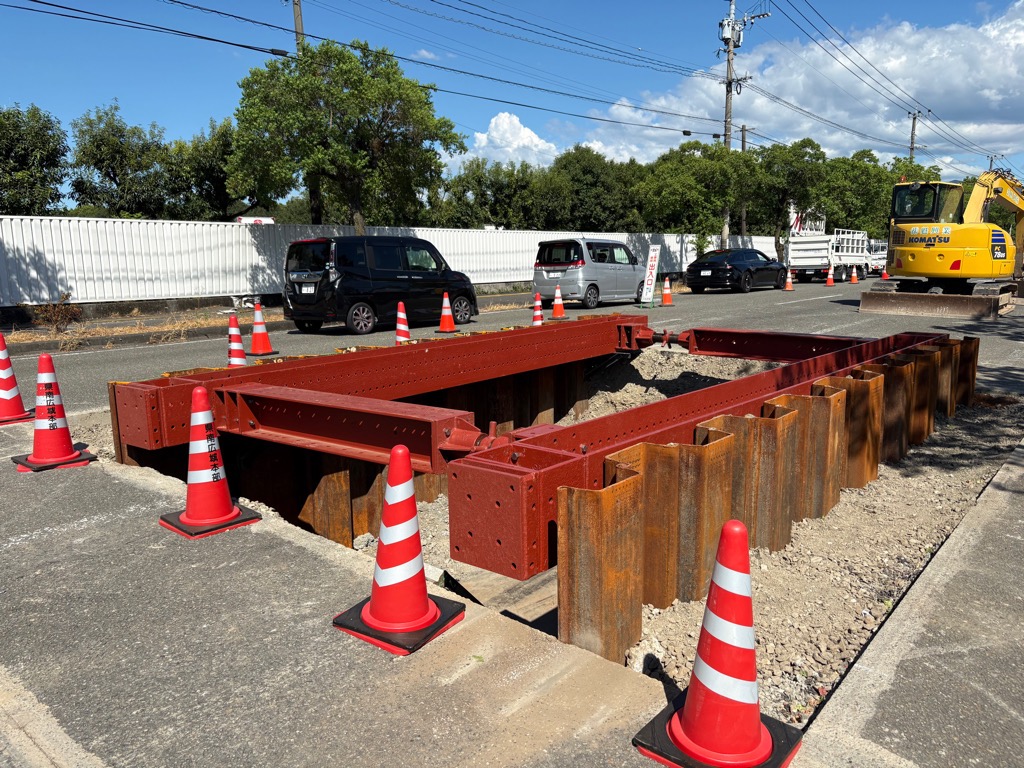

8月25日(火曜日)矢板打込状況

8月31日(月曜日)県道開放状況
【資料】

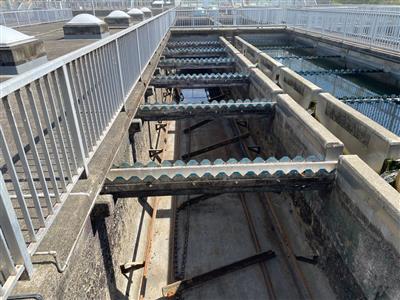

〇処理場施設の被災
八代市水処理センター ※被災はあるものの、応急対応や未被災施設での対応により、汚水処理は問題なくできております。
農業集落排水
現在、被災の状況は確認されておりません。
公共浄化槽等
現在、被災の状況は確認されておりません。
